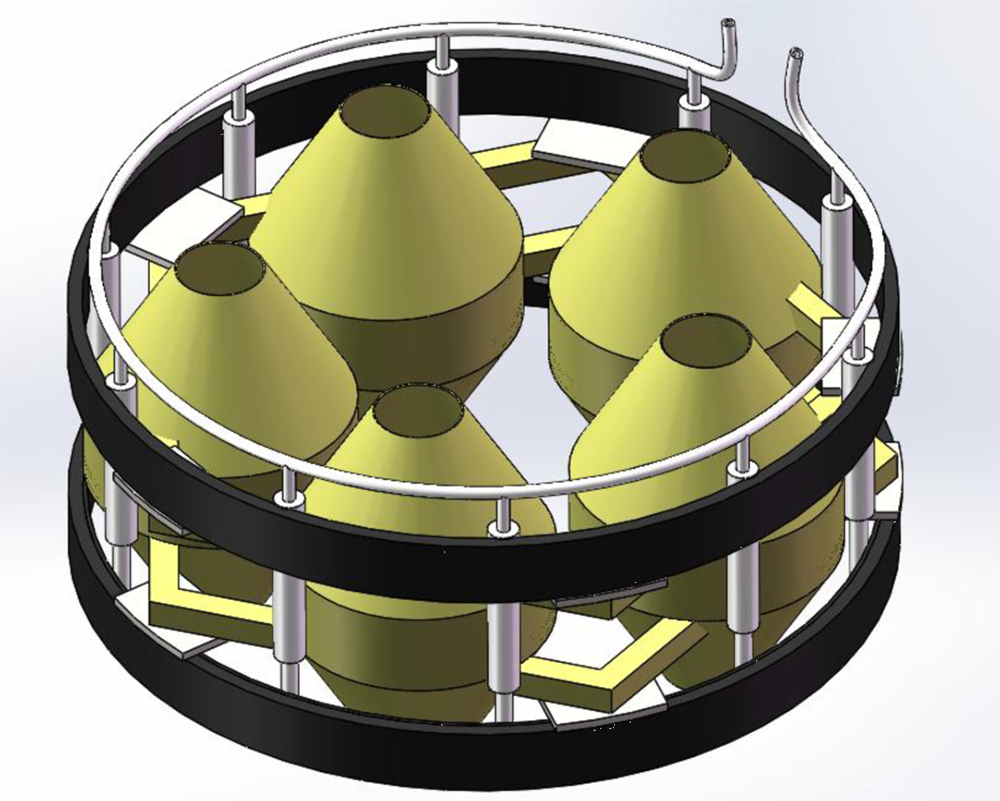

(1)方案一:試驗結束后腔體內外注漿,樁身補強,保證樁身完整性。
(1)方案二:鋼筋籠連貫技術。
針對自平衡靜載測試中,預埋荷載箱造成上下鋼筋籠不連貫的問題,通過特殊的上下伸縮桿連接結構,使荷載箱連接部位的抗拉強度恢復到100%,最終解決了靜載測試后樁體抗拉和抗水平剪力的工程應用問題,提升了自平衡靜載檢測技術的工程應用價值。
(1)方案三:腔體內注漿

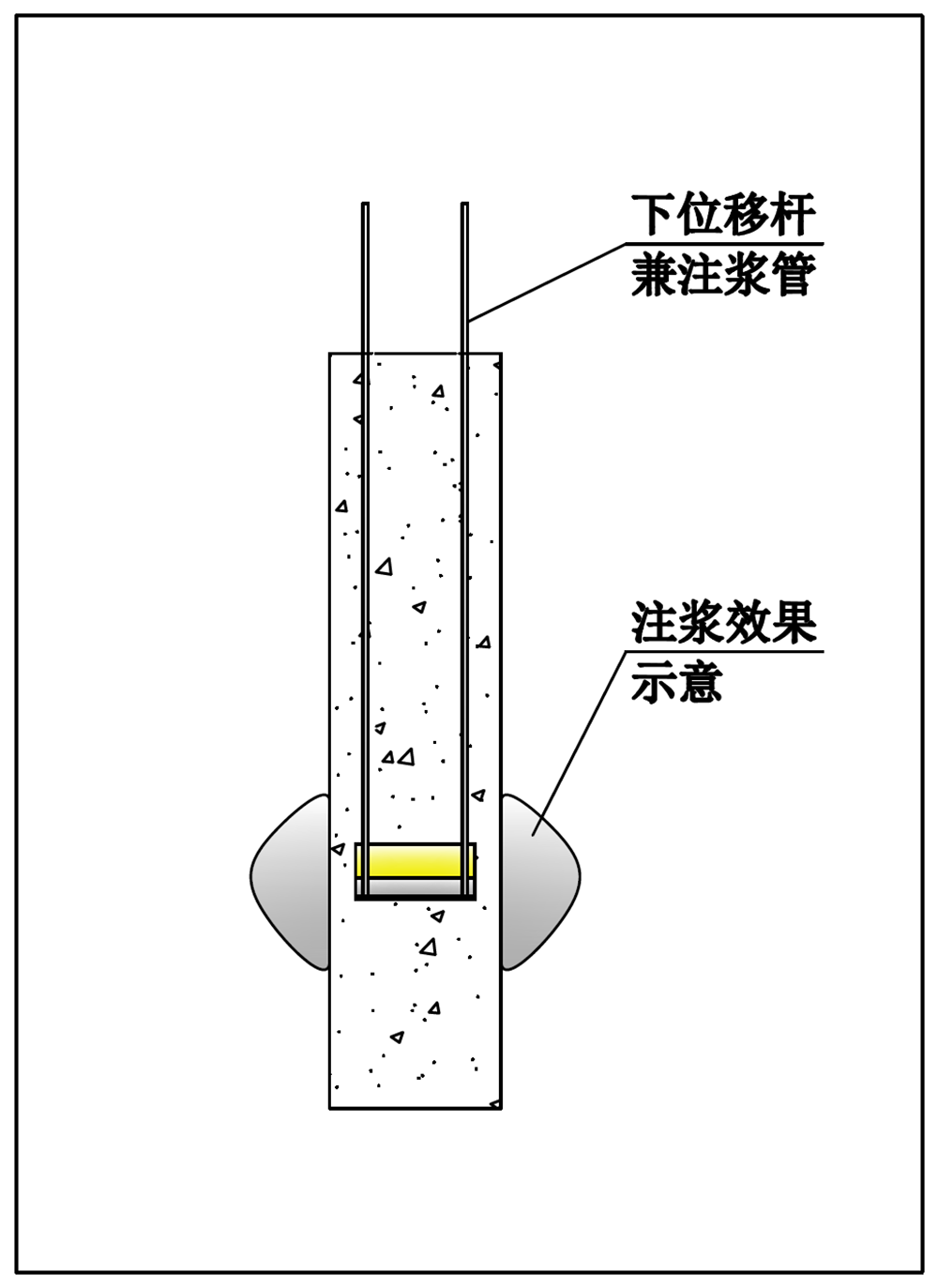

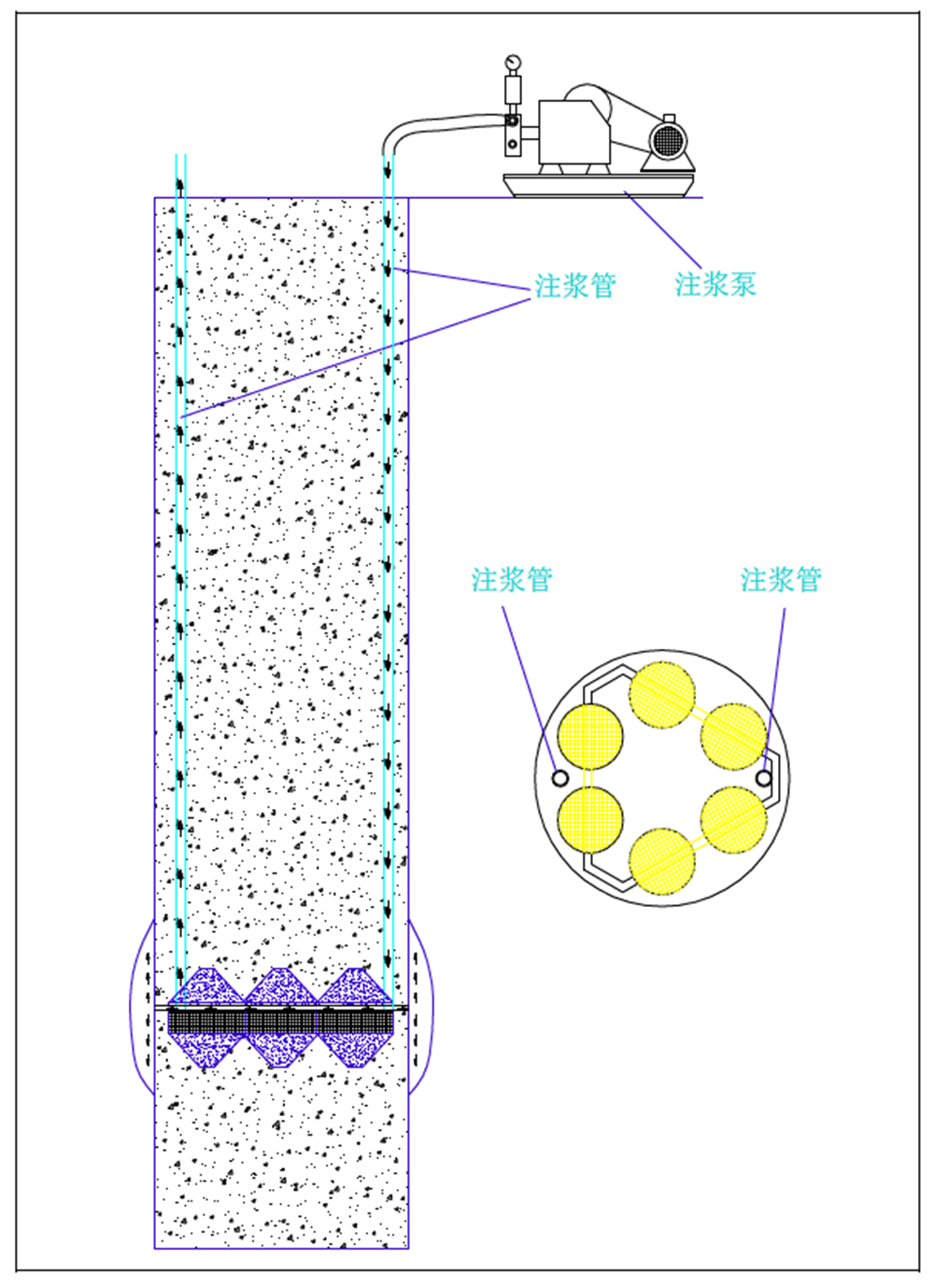

針對工程樁自平衡靜載測試后的樁體強度恢復問題,通過專業設備、特殊的油路設計和特定的注漿工藝,實現荷載箱100%的內注漿效果,使樁體靜載測試后的樁體承載力顯著提升,解決了自平衡靜載檢測技術的工程應用問題和應用價值。
