項目背景
毛里塔尼亞某橋梁項目,總長1500米的大橋,其中跨河500米,通往毛里塔尼亞海岸的高架橋長564米,樁徑:1.5m 樁長:55m,噸位:16400KN ,該項目建成后將極大改善當地的交通狀況,因此廣為關注。

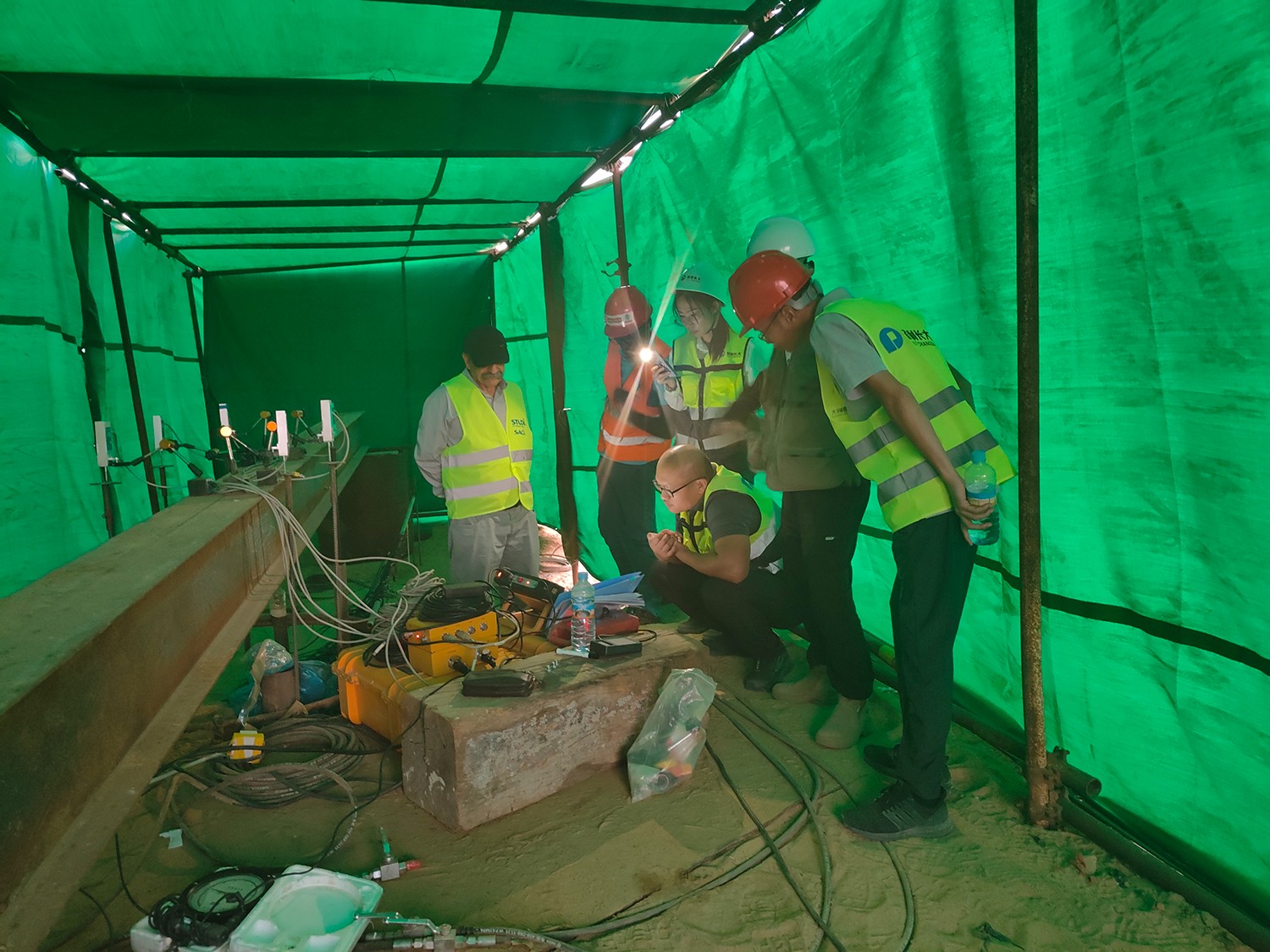

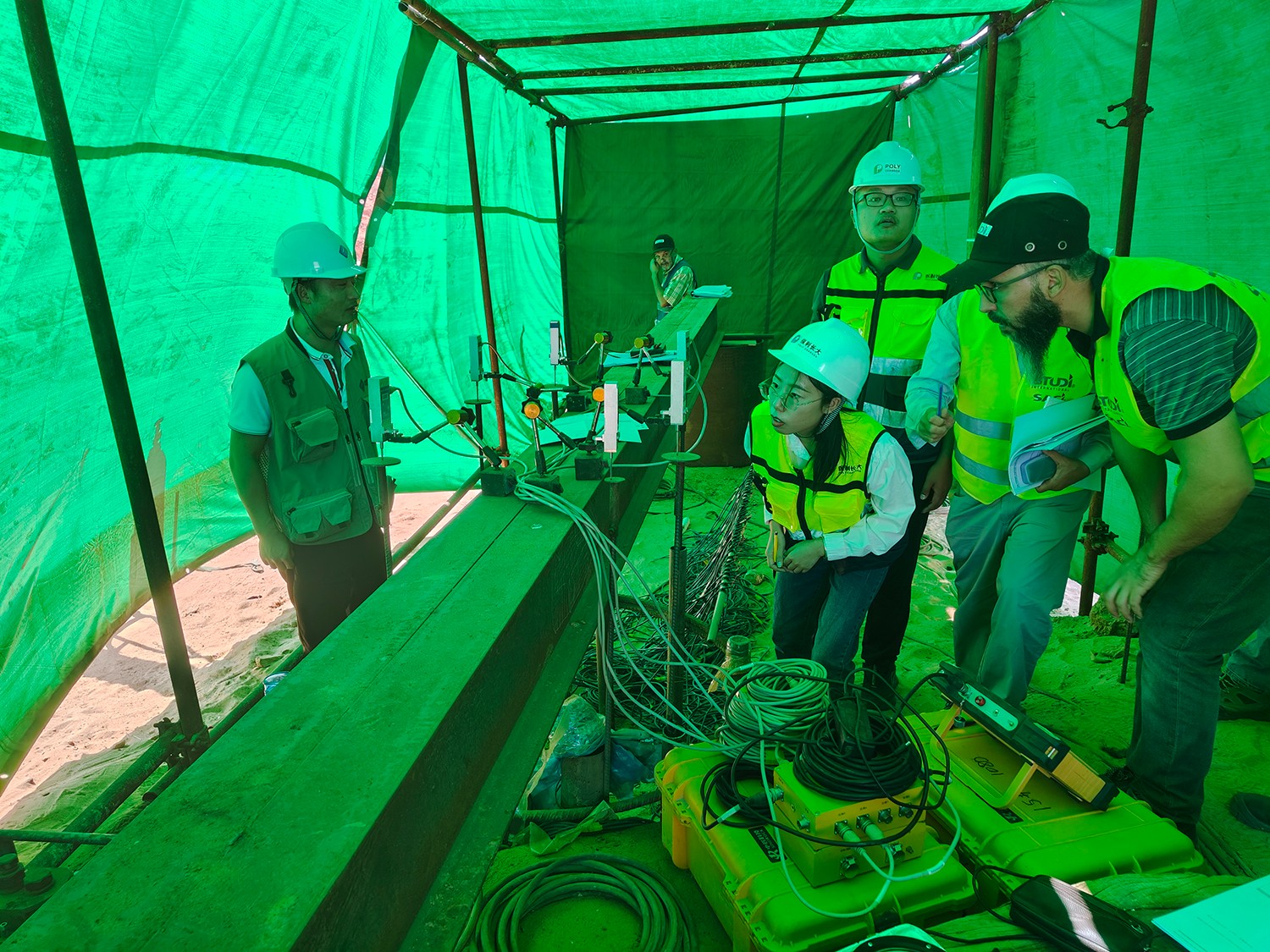

該項目建設方委托歐感團隊采用自平衡法對樁基礎實施承載力試驗。考慮到該檢測項目在數據準確性、加載可靠性和試驗樁安全性方面的要求,歐感采取了以下應對性的措施,來保障項目的成功。
關于荷載箱行程
該荷載箱的設計行程為20cm,充分考慮在特殊的加載狀況下需要的富余行程,避免因荷載箱行程不足,而造成加載過程半途而廢。
關于加載單元體均勻同步發力的問題

為確保加載單元組合后,能均勻同步發力,采用環帶式結構對整理荷載箱進行組裝和結構加強。
關于灌注混凝土時的通過性問題

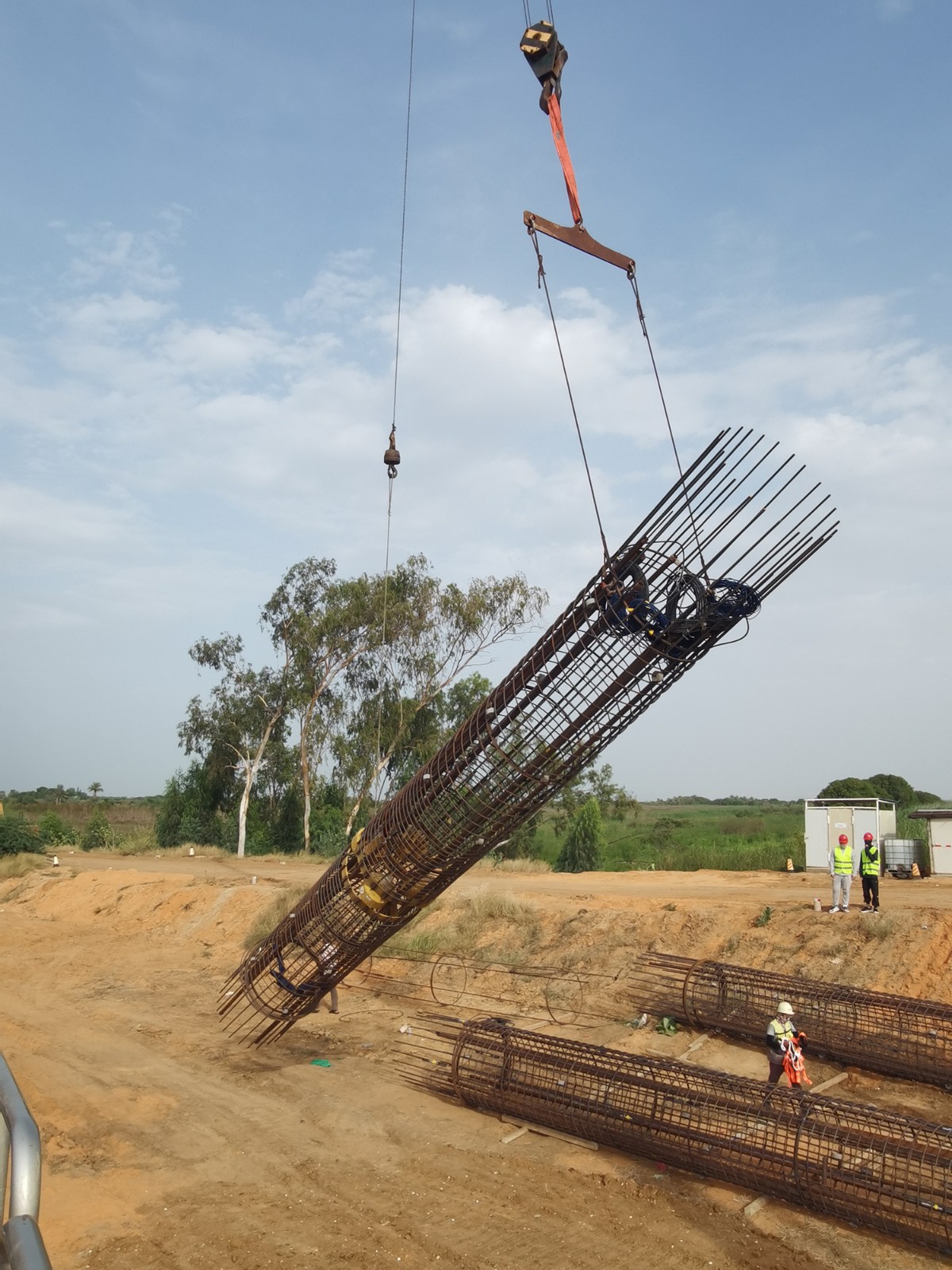

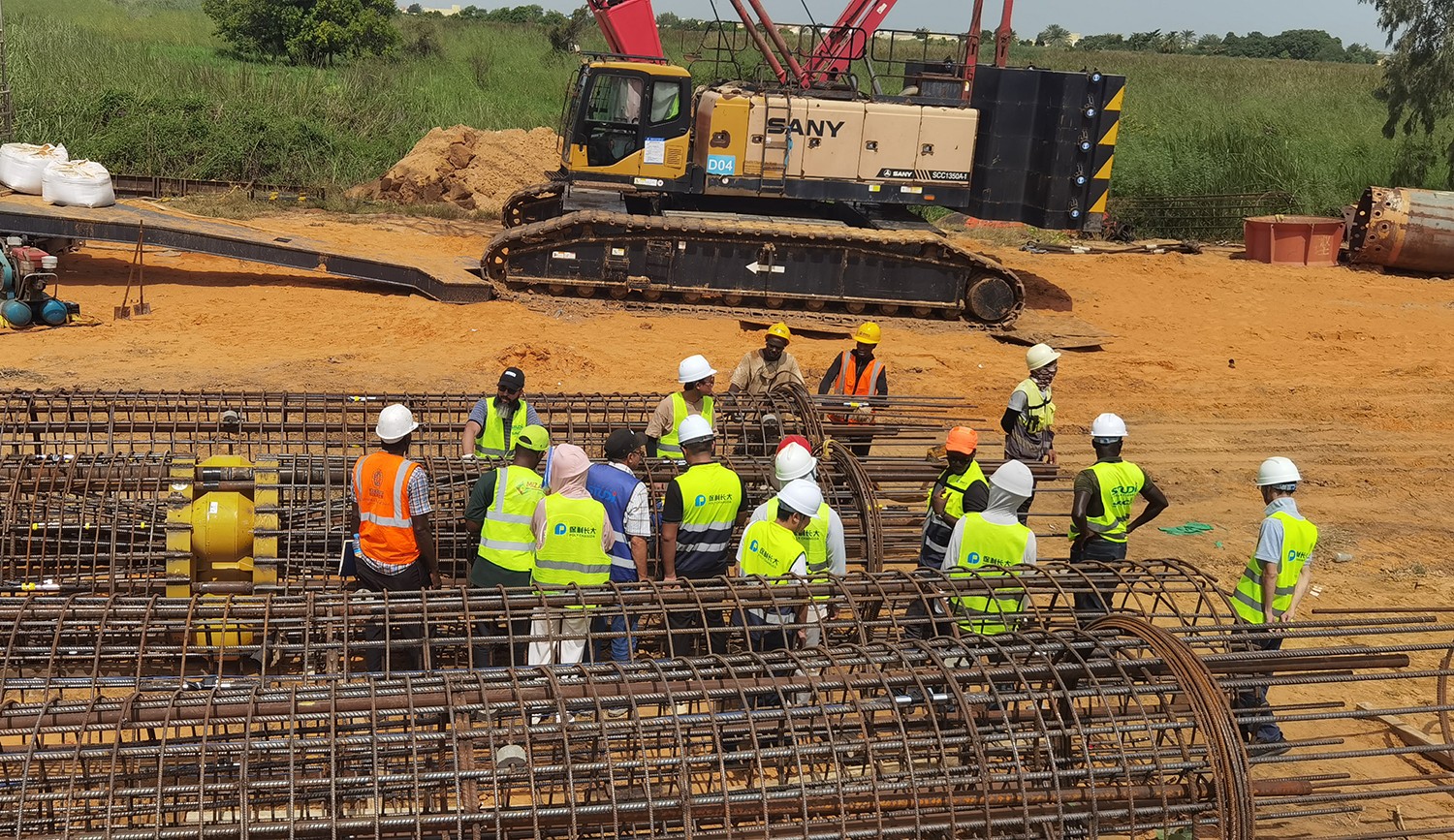

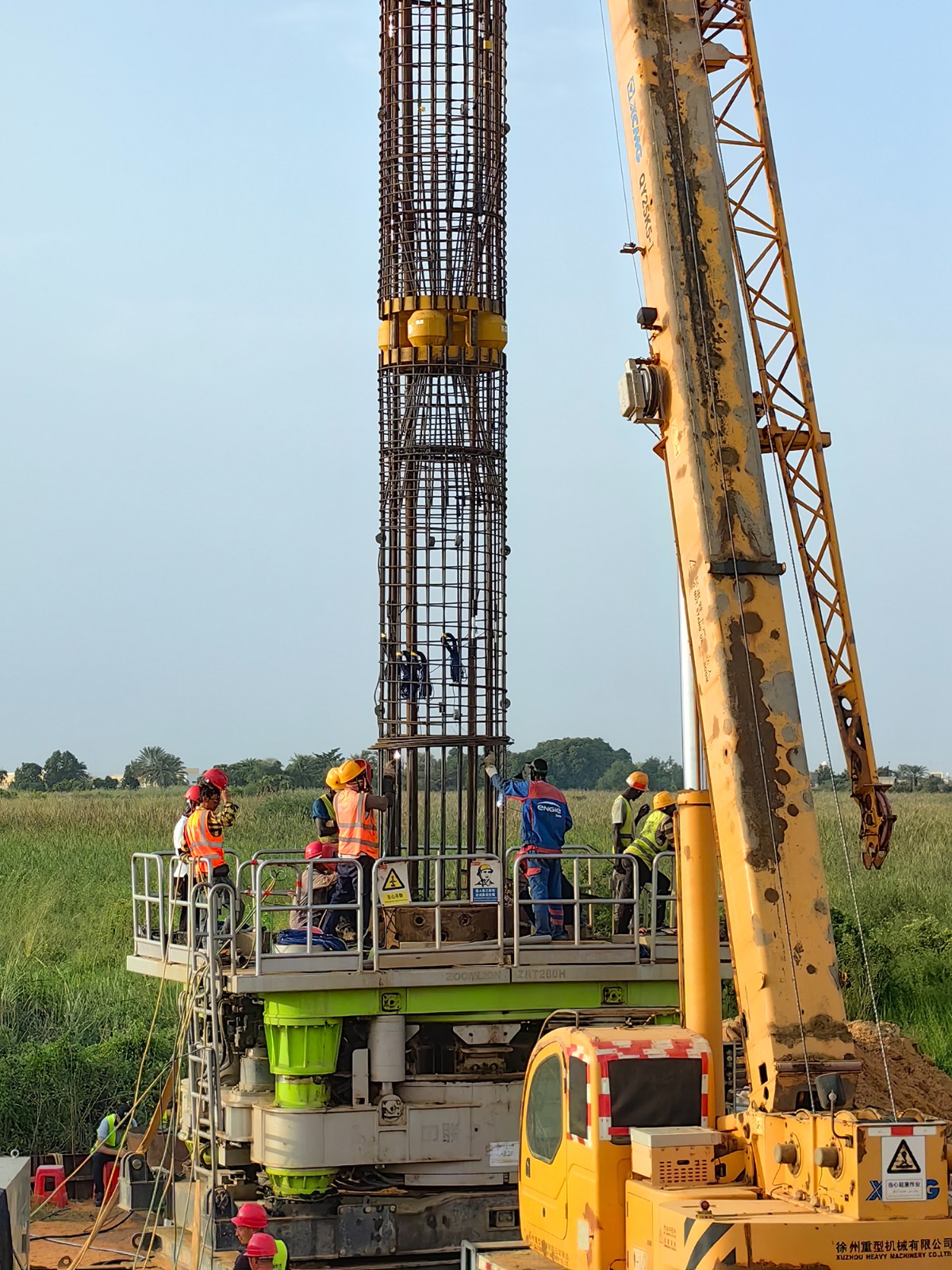

本項目棄除了上下蓋板結構的傳統荷載箱設計方式,而是將單元加載體之間直接用環帶結構相聯,使得加載單元中間具備足夠空間,來幫助混凝土灌注順利通過。
水下灌注的排渣問題
加載單元底部配備導流結構,在混凝土灌注時對樁底沉渣有很好的引流效果。
試驗成功率的其它保障

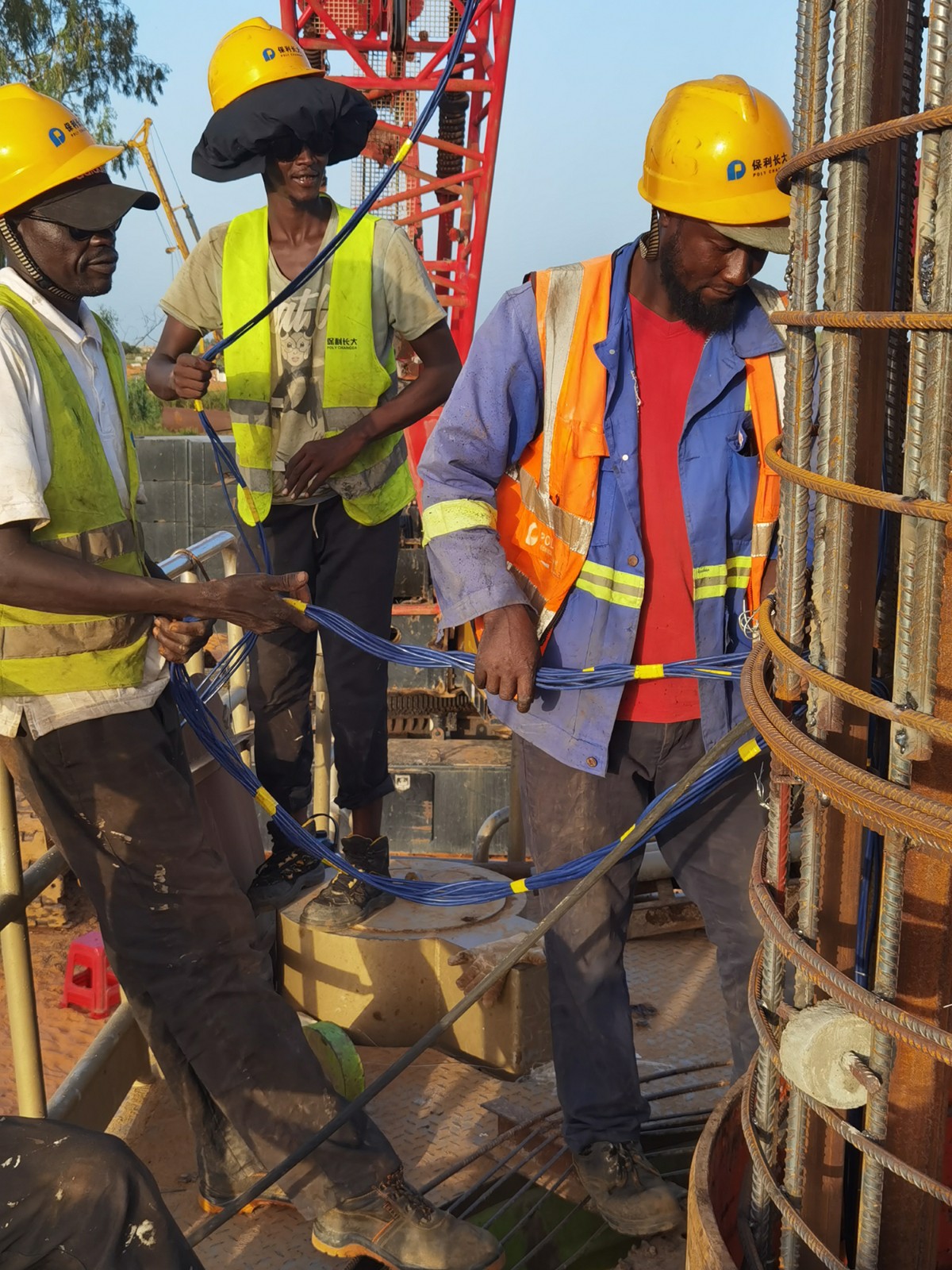

采用高強度耐壓油管和接頭,確保試驗過程不失壓和泄漏。
試驗后保障注漿效果的問題
增大管路通徑,保障試驗后注漿補強過程中,漿液具備良好的流動性;
在加載單元之間采用開放式的組合結構,從而保障試驗后漿液能。

通過以上一系列措施,歐感團隊對該檢測項目的準確性、可靠性和安全性方面進行了充分的保障,試驗加載和卸載過程十分順利。
“
